Proses Refund Apartemen LRT City Tebet Tidak Jelas dan Ditunda-tunda

Pada tahun 2020, saya tertarik dengan Apartemen LRT City Tebet dan memutuskan untuk membeli 1 unit apartemen tipe studio di Tower Orchid. Booking fee saya bayarkan pada tanggal 5 Oktober 2020, kemudian dilanjutkan dengan DP sebanyak 2x dan pembayaran selanjutnya dengan cara cicilan bertahap kepada pihak developer.

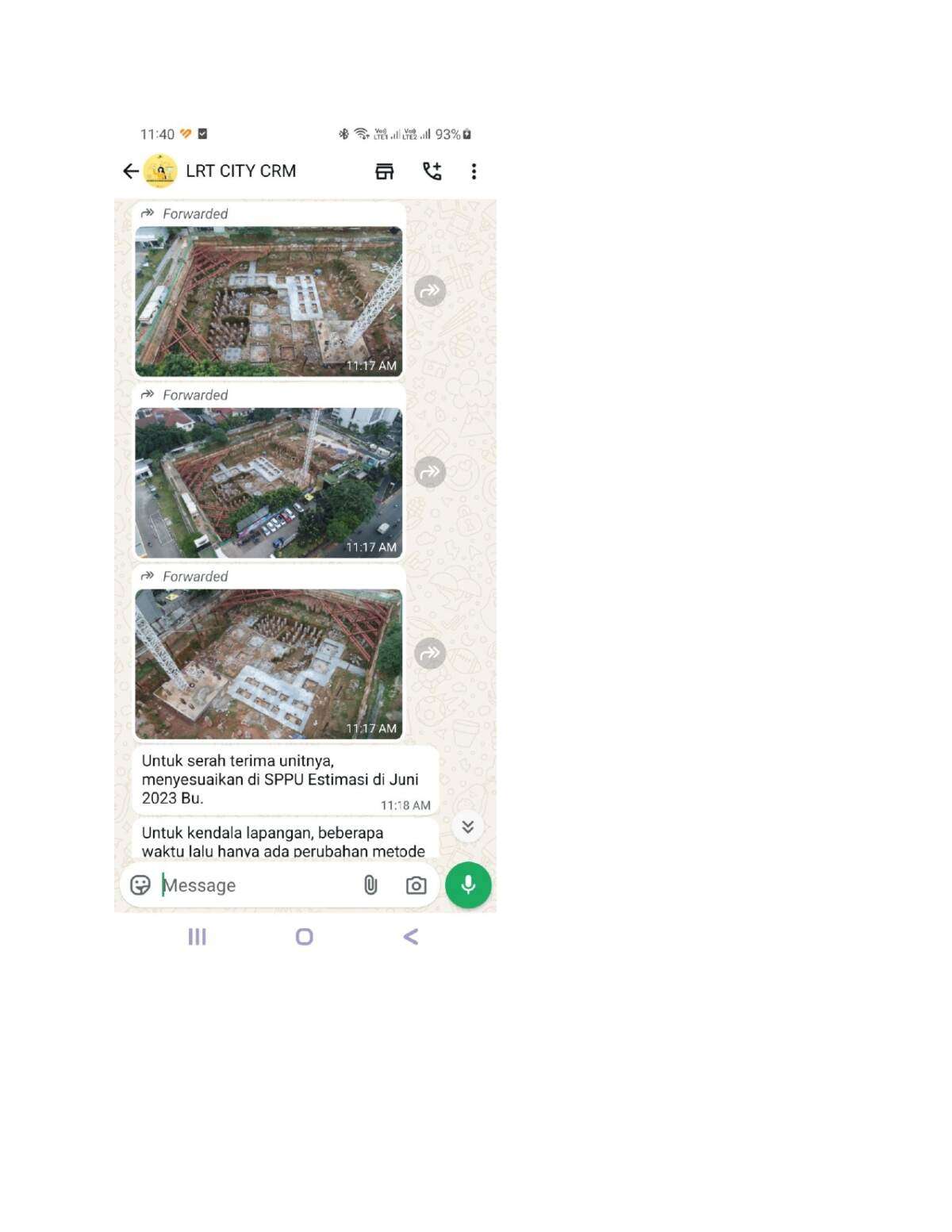

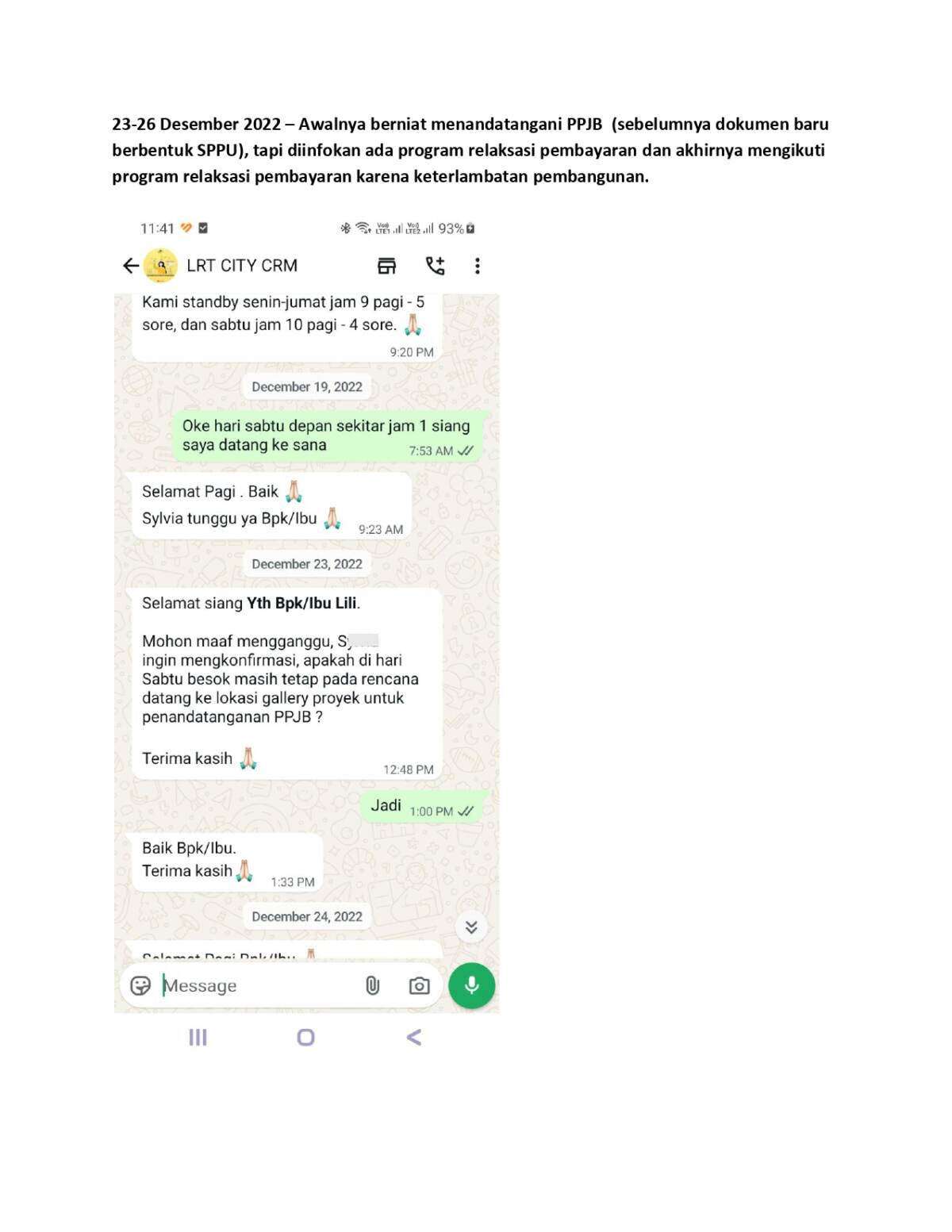

Berdasarkan perjanjian awal, serah terima unit dijadwalkan pada tanggal 30 Juni 2023. Namun, karena melihat progress pembangunan dari 2021–2022 yang lambat, saya mengajukan penyesuaian jadwal pembayaran dan tanggal serah terima kemudian diundur menjadi 30 April 2024 ditambah grace period selama 180 hari. Seluruh pembayaran ke developer telah saya lunasi pada 1 Maret 2024 dengan total pembayaran Rp869.381.818.

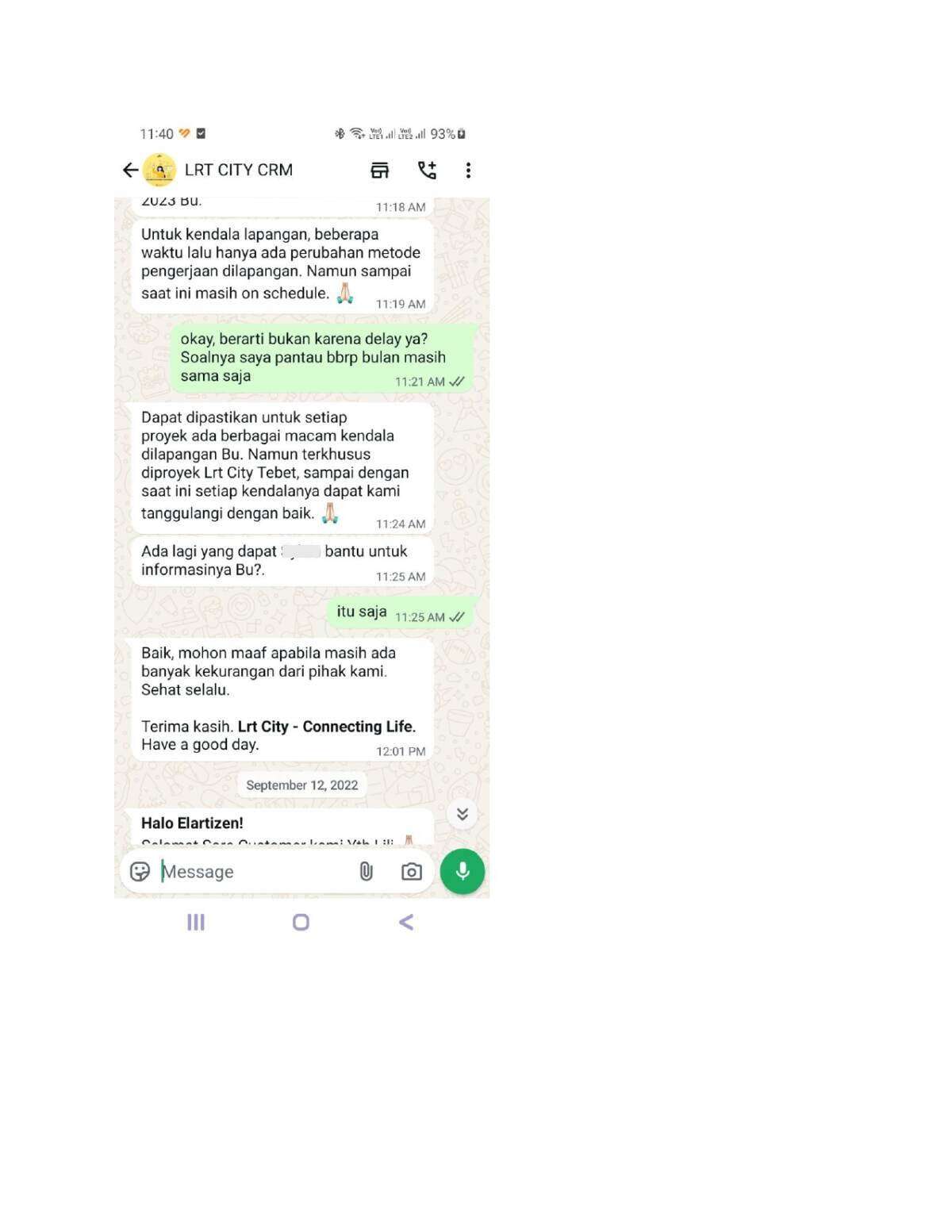

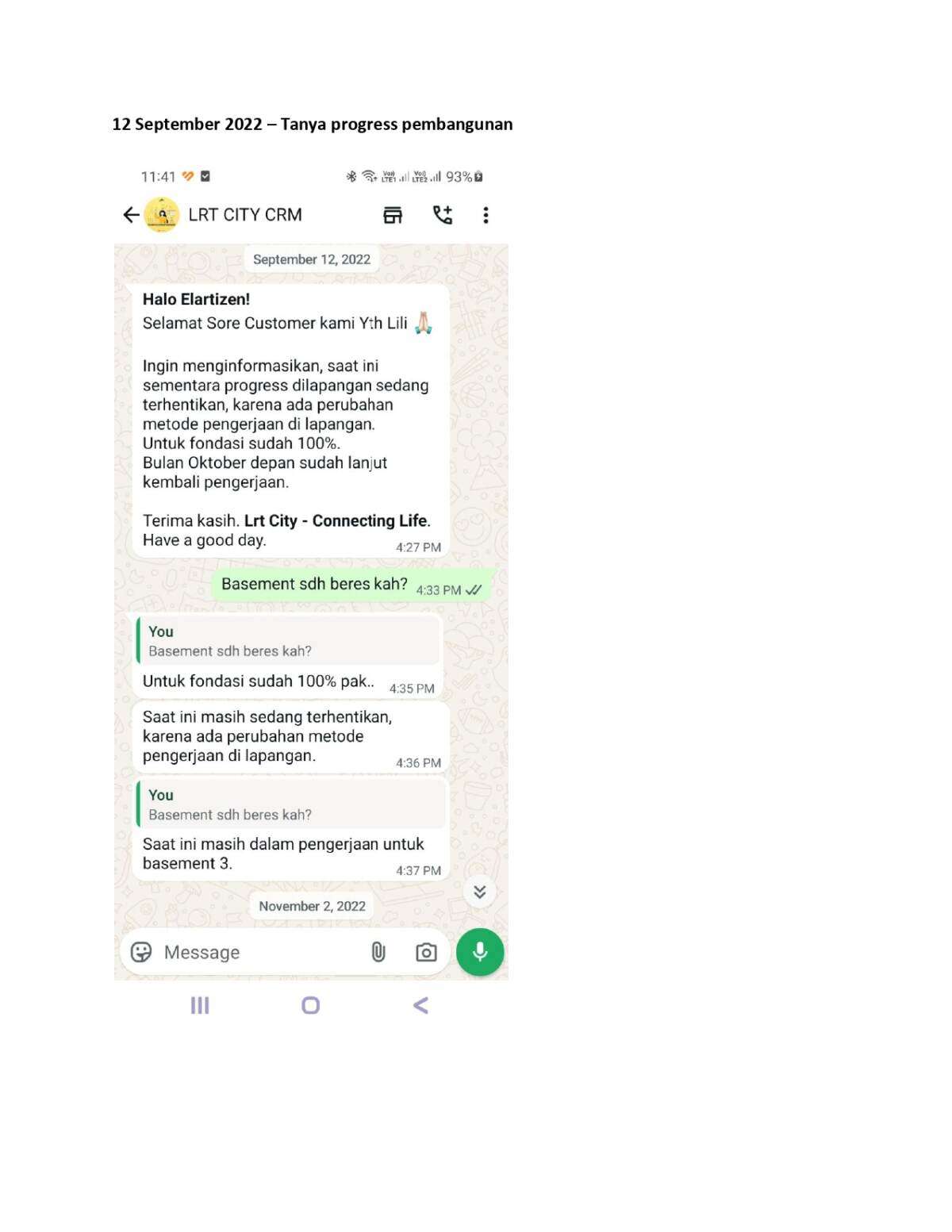

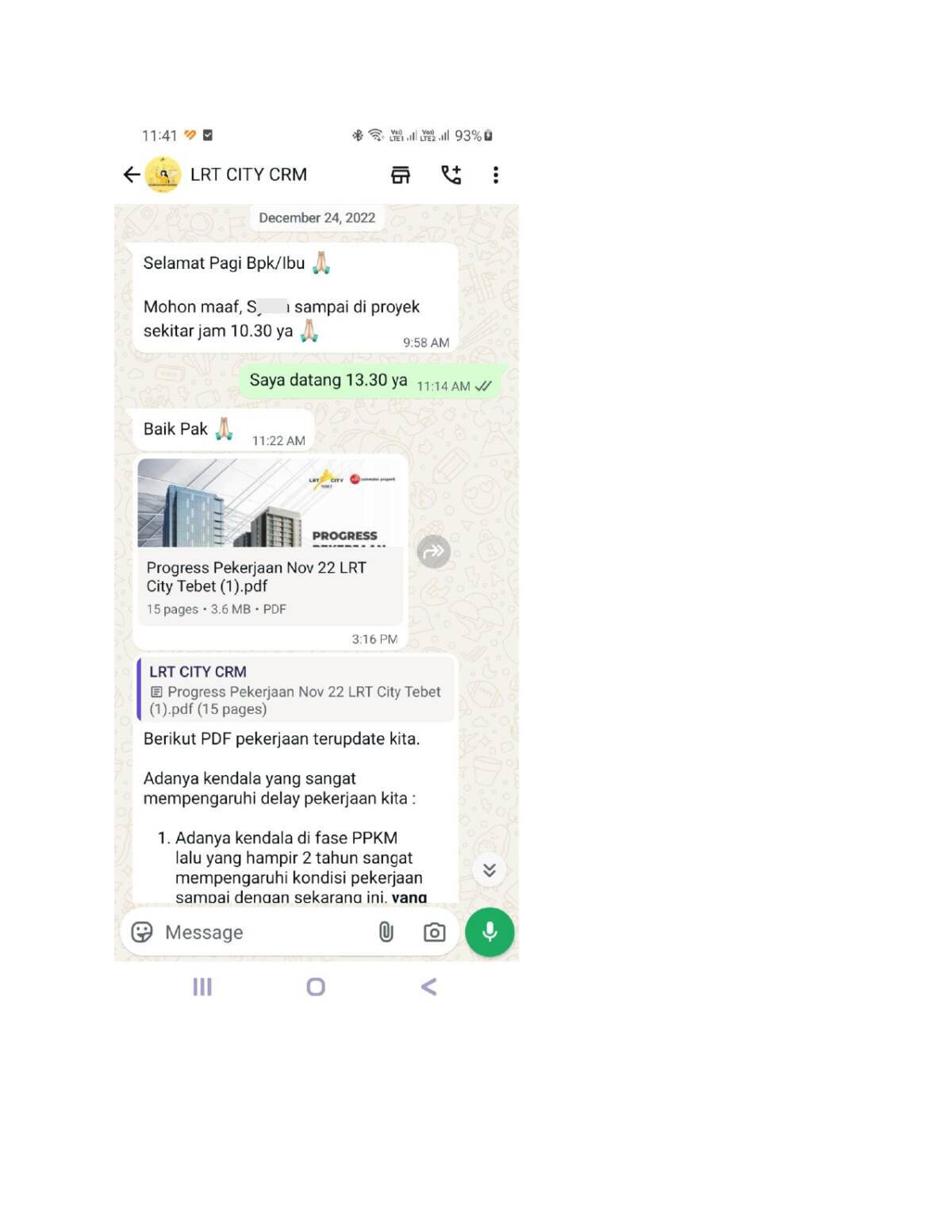

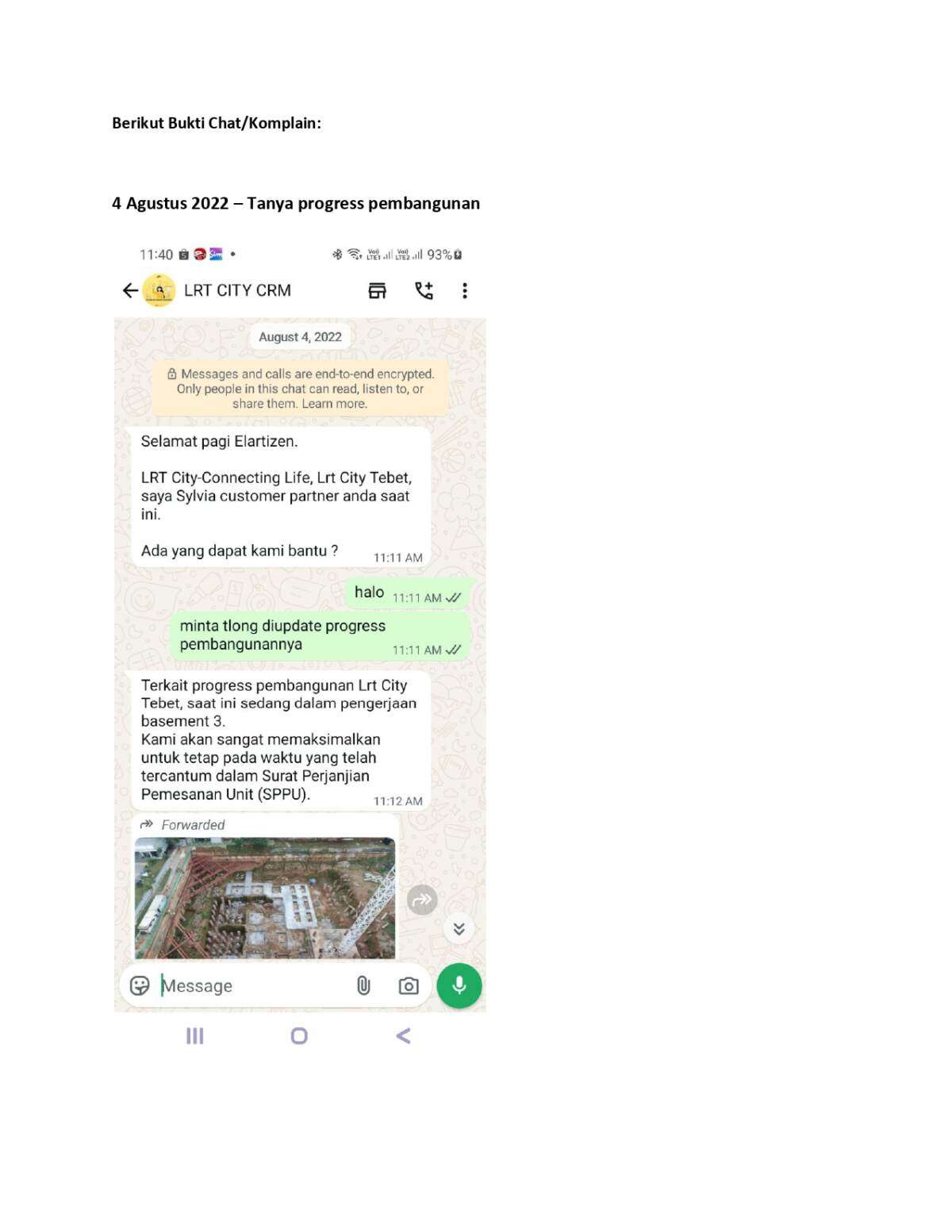

Selama 2023–2024, saya terus menanyakan perkembangan kepada Mbak S****, selaku CRM LRT City Tebet, dan beberapa kali mendapat jawaban bahwa pembangunan mengalami kendala karena satu dan lain hal.

Pada 25 Maret 2025, saya kembali menanyakan progress pembangunan yang masih belum selesai juga. Mbak S**** menginformasikan bahwa dikarenakan adanya kesulitan pembayaran dari salah satu investor yang membeli cukup banyak apartemen di sana, menyebabkan terjadi kendala pada kelancaran proses pembangunan. Alasan ini menurut saya sangat tidak masuk akal untuk developer sebesar PT Adhi Commuter Properti Tbk (ADCP).

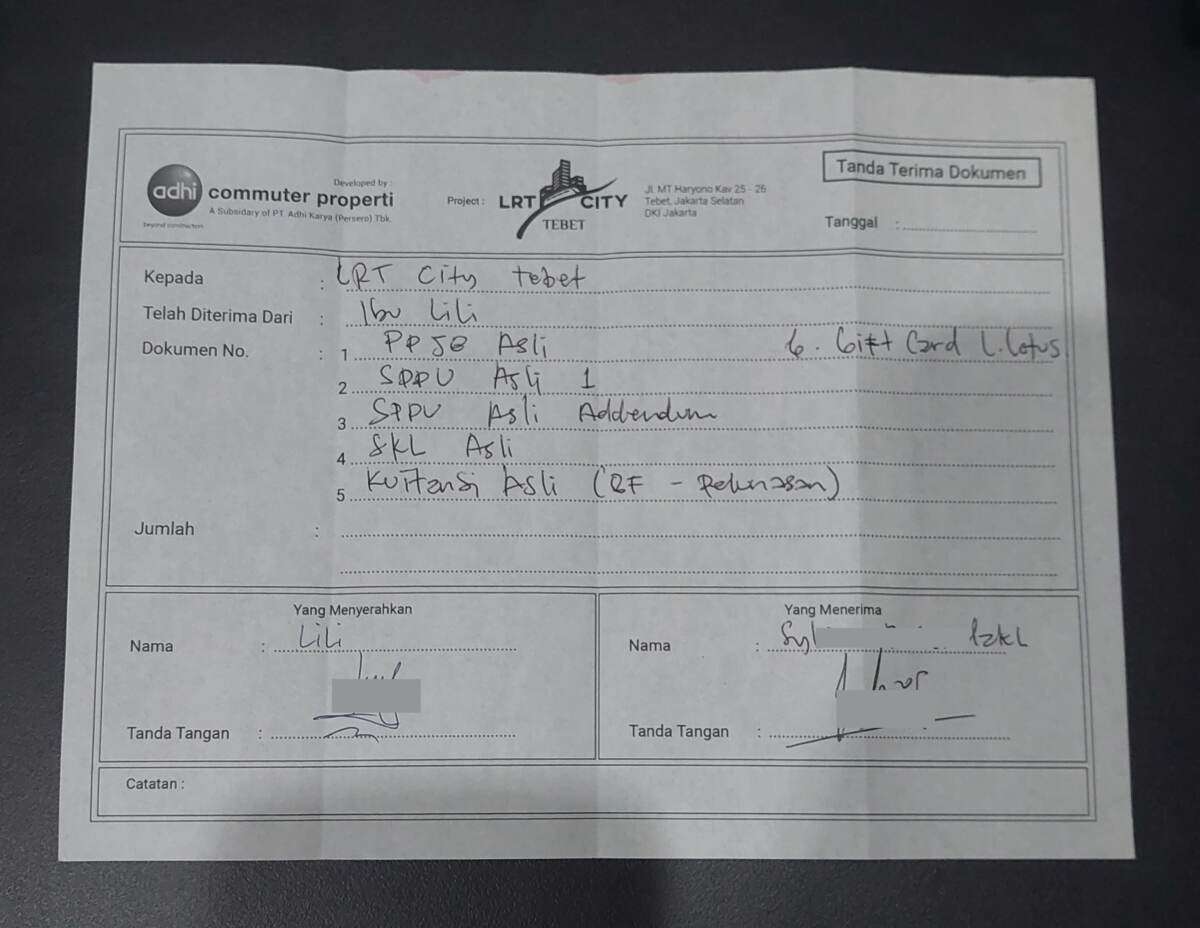

Melihat keterlambatan yang berlarut-larut dan tanggal serah terima beserta masa grace period yang telah lewat (31 Oktober 2024), saya memutuskan untuk mengajukan refund. Pada 9 April 2025, saya mengajukan surat permohonan refund, dan menyerahkan seluruh dokumen pembelian pada 12 April 2025 kepada Mbak S**** sebagai syarat pengajuan refund. Saat itu, saya dijelaskan bahwa proses refund memerlukan beberapa tahapan persetujuan hingga tingkat pusat.

Namun, hingga saat ini sudah lebih dari 3 bulan sejak pengajuan, saya terus melakukan follow-up tetapi tidak mendapatkan kejelasan. Terakhir, saya mendapat informasi dari Mbak S**** pada 14 Juli 2025 bahwa ada keputusan dari bagian keuangan untuk menahan dulu pengeluaran uang pelanggan yang sedang proses refund hingga Januari 2026 dengan alasan ingin memaksimalkan penyelesaian pembangunan sampai akhir tahun 2025.

Saya merasa proses refund ini sangat tidak profesional dan terkesan ditunda-tunda. Saya menunggu itikad baik dari pihak LRT City Tebet (ADCP) agar dapat segera memproses permintaan refund serta mengembalikan dana saya tanpa ditunda-tunda lagi.

Terima kasih.

Lili
Jakarta Timur

Artikel ini adalah buatan pengguna dan menjadi tanggung jawab penulisnya.

Surat pembaca ini belum mendapatkan tanggapan dari pelaku usaha terkait. Jika Anda adalah pelaku usaha yang terkait dengan pertanyaan/permohonan/keluhan di atas, silakan berikan tanggapan resmi melalui tautan di bawah ini:

Kirimkan Tanggapan

4 komentar untuk “Proses Refund Apartemen LRT City Tebet Tidak Jelas dan Ditunda-tunda

 Apa Komentar Anda?

Ada 4 komentar sampai saat ini..

Proses Refund Apartemen LRT City Tebet Tidak Jelas dan Ditunda-tunda

oleh Lili dibaca dalam: 1 menit
4
